ECONOMIA
Belo Monte poderá ter problemas para escoar parte da energia gerada

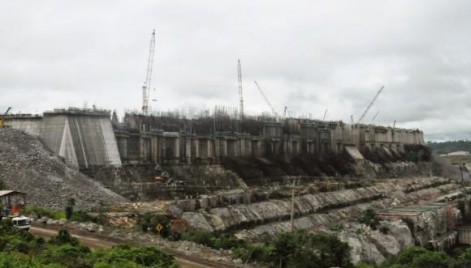

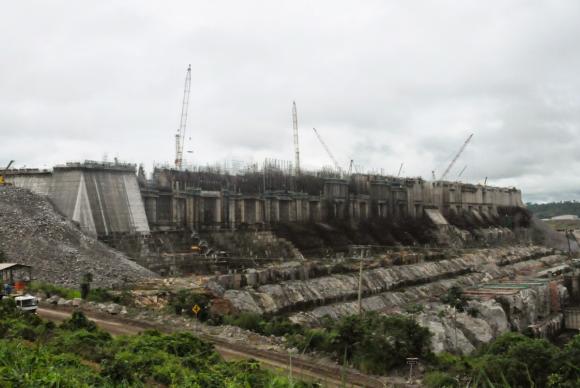

Foto: Ricardo Joffily/Ascom DPU. As duas maiores linhas de transmissão de Belo Monte, que vão levar a energia para o Sudeste, só devem ficar prontas em 2018 e 2019 A Usina Hidrelétrica Belo Monte, no Rio Xingu (PA), vai acionar as primeiras turbinas nos próximos meses, mas poderá ter problemas para escoar a energia gerada […]
A Usina Hidrelétrica Belo Monte, no Rio Xingu (PA), vai acionar as primeiras turbinas nos próximos meses, mas poderá ter problemas para escoar a energia gerada para outras regiões do país. Em um primeiro momento, quando a geração de Belo Monte ainda estiver baixa, a energia será transmitida diretamente para o Sistema Interligado Nacional, pela subestação Xingu, situada no município paraense de Vitória do Xingu. No entanto, quando a geração aumentar, pode haver dificuldades para escoar toda a energia.
As linhas de transmissão que deverão levar a energia de Belo Monte à Região Nordeste estavam sendo construídas pela empresa Abengoa, mas as obras foram paralisadas no fim do ano passado porque a matriz da empresa, na Espanha, entrou em recuperação judicial. Segundo a Agência Nacional de Energia Elétrica (Aneel), o atraso nesses empreendimentos poderá restringir a geração de energia em Belo Monte até a entrada da primeira grande linha de transmissão do empreendimento.
“Considerando as previsões atuais dos agentes, é bastante provável que haja restrição de geração no período de novembro de 2016 a julho de 2017”, diz um relatório sobre o setor de transmissão publicado recentemente pela agência reguladora. O principal empreendimento da Abengoa, que foi paralisado, é a linha de transmissão que interliga a usina a Miracema do Tocantins. A linha, que deverá passar por 22 municípios, foi licitada em 2013 e deveria entrar em operação em agosto deste ano. Mas, com os atrasos, só deve começar a transmitir energia em setembro de 2017, segundo relatório de fiscalização da Aneel.
De acordo com previsões da Aneel, a usina começará gerando menos de 1 mil megawatts e chegará ao fim do ano com geração de mais de 3 mil megawatts. A capacidade de geração aumentará gradualmente, com a entrada em operação de novas turbinas, e a potência máxima da usina, estimada em 11,2 mil MW, deve ser alcançada no início de 2019.
As duas maiores linhas de transmissão de Belo Monte, que vão levar a energia para o Sudeste, só devem ficar prontas em 2018 e 2019. Esses dois empreendimentos estão com o cronograma em dia, segundo relatório da Aneel. O primeiro bipolo foi leiloado em fevereiro de 2014 e vai levar a energia da Subestação Xingu até Estreito, Minas Gerais. A linha, de 2 quilômetros de extensão, deve ficar pronta em 2018 e está sendo construída pelo consórcio formado pelas empresas Eletronorte, Furnas e State Grid. O segundo bipolo, leiloado em julho do ano passado, vai até Nova Iguaçu, na Baixada Fluminense, e deve estar pronto em dezembro de 2019. O empreendimento está sendo construído pela State Grid e terá 2,5 quilômetros de extensão.
Para o professor Nivalde de Castro, coordenador do Grupo de Estudos do Setor Elétrico (Gesel) da Universidade Federal do Rio de Janeiro (UFRJ), a questão da transmissão deve ser um grande problema para o empreendimento. A falta das linhas de transmissão da Abengoa demonstra, segundo ele, o sintoma de que o segmento de transmissão está em crise preocupante.
“A questão de transmissão é o grande problema como um todo, não só para Belo Monte. Este, hoje, é o segmento que mais preocupa porque pode desestruturar o planejamento do setor elétrico que busca manter o equilíbrio dinâmico entre oferta e demanda. Estamos tendo capacidade de gerar e não vamos poder atender à demanda por falta de linhas de transmissão porque o setor entrou em uma crise muito preocupante”, disse. Castro lembra que nos últimos leilões de transmissão vários lotes ficaram sem compradores e que, nos próximos leilões, poderá não haver interessados suficientes para participar da competição.
Justiça suspende licença de operação
A previsão é que a usina comece a gerar energia em março. Mas, na semana passada, uma decisão judicial suspendeu a licença de operação de Belo Monte por causa de descumprimentos de condicionantes relacionadas à Fundação Nacional do Índio (Funai). A Norte Energia, responsável pela construção e operação da usina, não informou se a decisão da Justiça Federal de Altamira vai afetar o cronograma do empreendimento, mas disse que não foi notificada sobre a decisão e que cumpriu todas as determinações e obrigações do licenciamento ambiental do empreendimento.
Segundo a Norte Energia, a usina está com mais de 87% das obras civis concluídas e a empresa está monitorando o enchimento dos reservatórios até que o nível esteja adequado para a geração de energia. De acordo com a empresa, o nível do Rio Xingu está subindo como previsto.
